在裝修前,業主如果不對整體裝修流程有了解,很容易在過程中手忙腳亂。今天給行業的一線人員分享一下經驗,小白也有機會接觸到幹貨。
磨刀不誤砍柴工,裝修前最好确定的事情:
1.自己的預算和裝修需求,簡裝還是适中,還是豪裝?
2.确定家裡的布局,結構是否要變化?最好提前确定大部分家具尺寸。
3.依據家具布局明确水電點位。不同房間大概都包括哪些點位?
4.基本的材料要挑選的差不多,比如瓷磚,地闆,櫥櫃,門窗等。
裝修前自己需求越明确,準備越充足,開工後越順利。
開始裝修:剪不斷理還亂的硬裝階段
裝修中其實大家最擔心被坑,感覺最複雜的就是水電木瓦油的硬裝階段,中間在不懂的情況下,基本手忙攪亂,很容易被施工隊糊弄,由于目前大部分施工隊都是老鄉型式的适度帶徒弟存在,所以這塊的流程目前能看到的也是錯綜複雜,說不清楚。
真對這個問題,本人在翻遍互聯網各種資料還是找不到讓我滿意的裝修流程,我需要真正一線的,操作性強的流程,而不是到處複制粘貼的内容。花千樹裝飾的李經理分享給我他每次都會給客戶拿筆畫的一個流程草圖
看到李先生的手繪流程圖以後,我确定這就是我想要的,相信也是很多馬上要裝修的朋友需要的,在這裡我将内容一句自己的理解整理出來分享給大家。

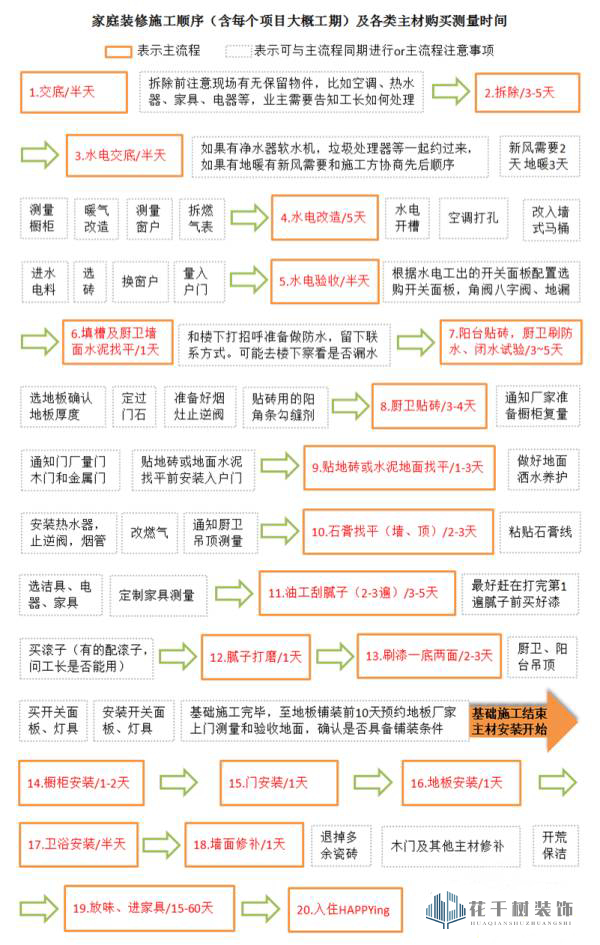

這是我優化整理出完整的流程圖
如果是裝修新人,第一眼看見這麽大的信息量,肯定一臉懵,下面我來簡單易懂的梳理一下:
裝修一般從交底開始
1開工交底:需要設計師、工長、監理和業主一起,在工地現場名曲工藝、驗收标準以及增減項。大概半天時間
2.拆除:大概3~5天
3.水電交底:比較重要,如果有淨水器軟水機,垃圾處理器等一起越過了,如果有地暖有新風需要和施工方協商先後順序。注意:新風施工需要兩天,地暖施工需要三天。櫥櫃測量、暖氣改造、窗戶測量。拆燃氣表這些交底或交底前能做就做了,大概耽擱半天時間。
4.水電改造:要注意水電開槽,進水電料,如果有入牆式馬桶也要注意安排施工。水電施工期間可以選磚、換窗戶、量入門戶。大約需要五天時間
5.水電驗收:這個時候找工長統計開關面闆數量。還有角閥、八字閥和地漏。大約半天時間
6.廚衛牆面水泥找平:水電驗收如果沒有問題,那就可以包立管做防水了。記得跟樓下打聲招呼準備做防水,留下聯系方式,需要去樓下看是否漏水,以免造成不必要的損失和麻煩。
7.陽台貼磚、廚衛刷防水、做閉水實驗:期間可以過來到公司選擇地闆,根據地面确認地闆厚度。定過門石、準備好煙竈止逆閥和貼磚用的陽角條勾縫劑。大約3~6天
8.廚衛貼磚:貼地磚或者地面水泥找後,通知通知櫥櫃、廠家準備上門測量實際尺寸。(門做測量制作大概一個月左右,櫥櫃測量制作大概15~20天天)
9.貼地磚或水泥地面找平:注意做好地面灑水養護。期間可以安裝熱水器。止逆閥、煙管,進行燃氣改造。通知廚衛吊頂上門測量。大約1~3天。
10.石膏找平牆面和頂面:注意黏貼石膏線。期間可以選擇潔具、電器、家具。以及約定制家具商家上門測量。
11.油工刮膩子:最好趕在打完第一遍膩子前買好漆。記得買滾子,問問工長能不能用。大約3~5天時間。
12.膩子打磨:大約一天時間
13.刷漆一底兩面:打磨了還要刷一遍底漆,刷底漆效果好。刷底漆防止底層返堿,防腐,增加塗料附著力,減少漆面使用量。期間可以進行廚衛、陽台吊頂;買開關面闆燈具并安裝。大約2~3天
到這裡基礎施工就算可以了,剩下的就等主材安裝了。特别注意提10天約地闆商家上門測量和驗收地面,看是不是具備鋪裝條件。
後期主材安裝
14.櫥櫃安裝“大約1~2天
15.門安裝:大約一天時間
16.地闆安裝:大約一天時間
17.衛浴安裝:大約半天時間
18.牆面修補:推掉多餘的瓷磚,同時修補一下木門和其他主材。約開荒保潔,大掃除。大約一天左右時間
19.放味進家具:大約15~60天時間,在這個期間業主就可以開始軟裝了。
20.入住
當然上面給大家說的是半包的時候業主需要注意關心的地方。全包的話,業主就不用這麽的麻煩。施工每到一步我們這邊都會通知業主進行驗收,驗收合格之後才會進行下一步施工。
